În cadrul proiectului de reabilitare a acumulării Leșu, lucrările se desfășoară în regim de continuitate, cu echipe organizate în trei schimburi. Decizia de intensificare a ritmului a fost luată pentru a accelera etapele de execuție și pentru a respecta graficul asumat prin contract.

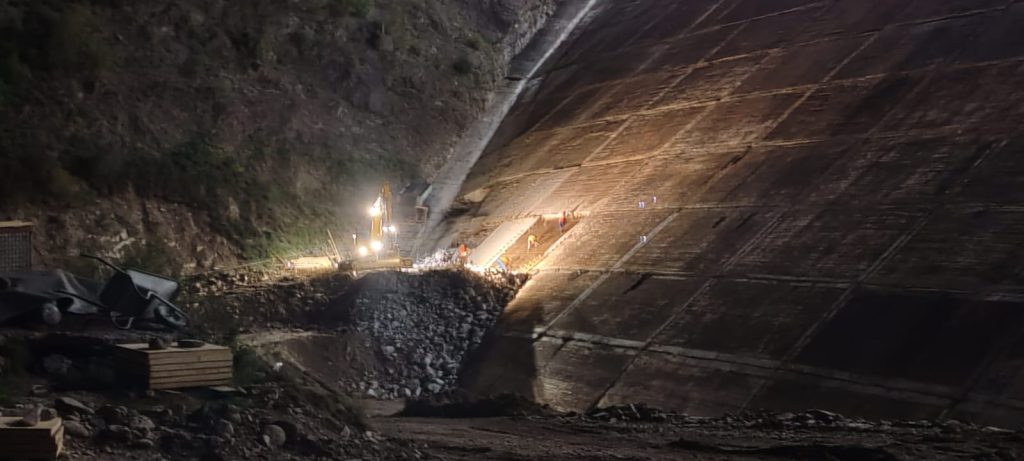

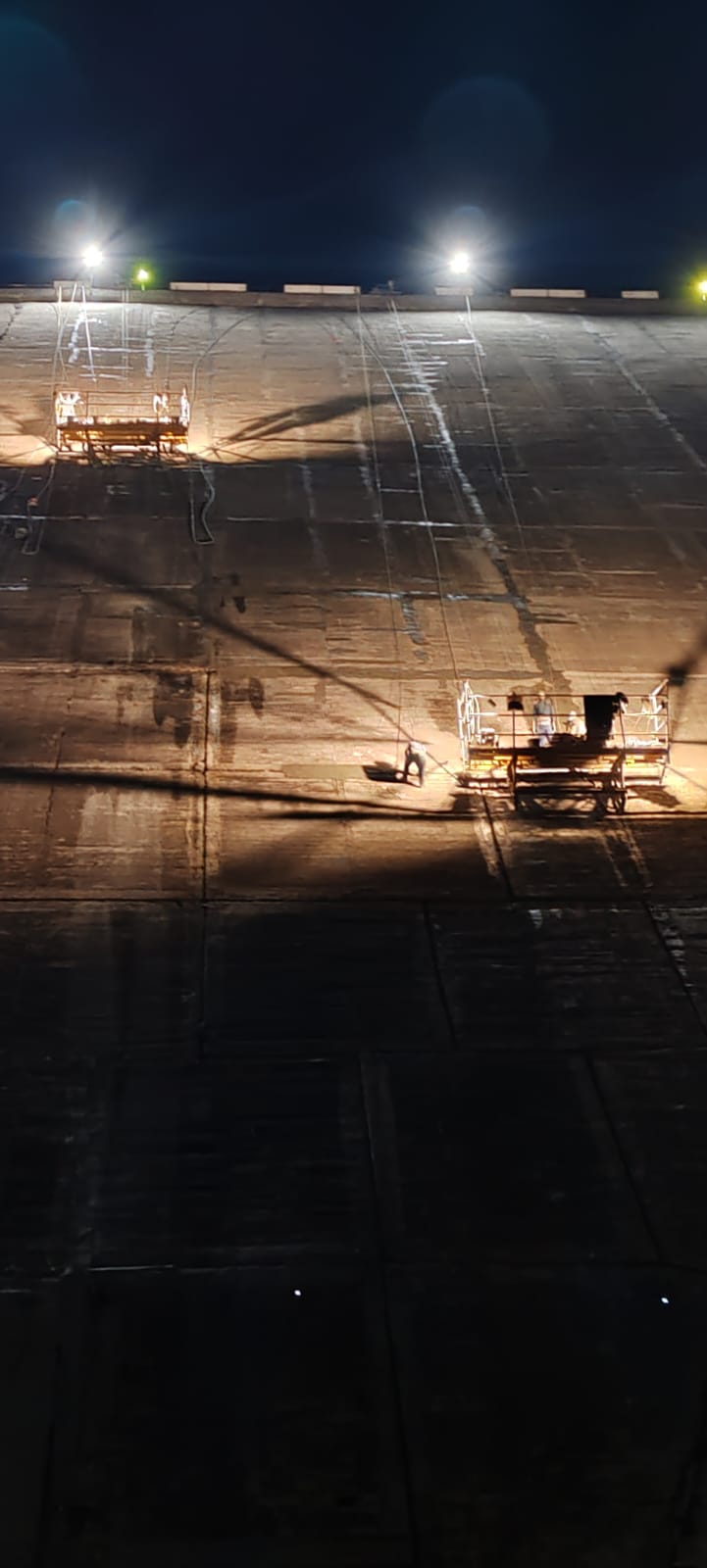

„Activitatea din șantier se derulează fără întrerupere, iar în această perioadă se intervine prioritar asupra taluzului barajului, unde se execută lucrări de betonare în vederea impermeabilizării structurii.”— Pásztor Sándor, director ABA Crișuri

Lucrările au început în luna mai 2025, desfășurându-se inițial în două schimburi, până în luna iulie când a fost introdus al treilea schimb, asigurându-se astfel pe șantier o activitate în regim de 24/7.

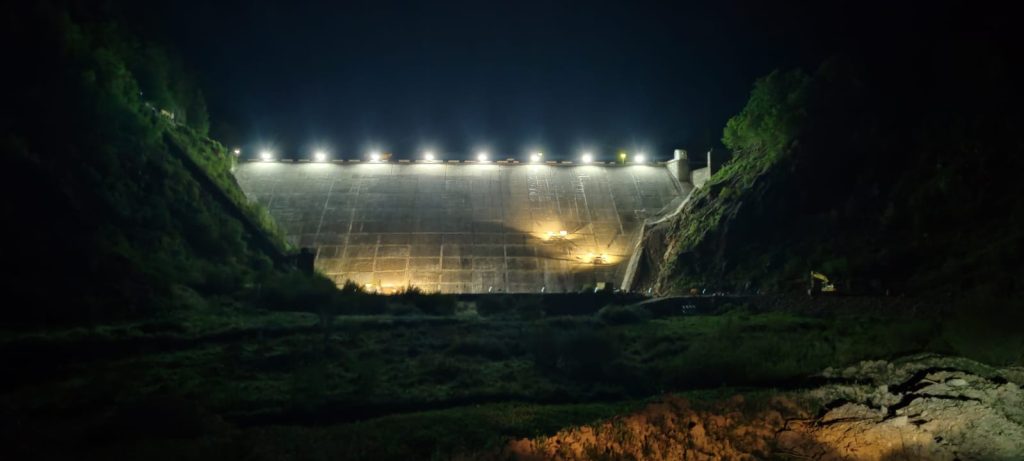

În prezent, gradul de realizare fizică a proiectului este de aproximativ 20%, cu un avans constant față de termenele intermediare stabilite.

Date despre proiect:

• Finanțare- Planul Național de Redresare și Reziliență (PNRR) – Componenta C1: Managementul apei

• Valoarea investiției- 99 milioane lei (fără TVA)

• Perioada de execuție- mai 2025 – iunie 2026

Obiectivele principale ale investiției

• Reabilitarea zonelor degradate și aplicarea unei folii speciale de impermeabilizare

• Implementarea unui sistem SCADA pentru monitorizare și control automatizat

• Modernizarea sistemelor de avertizare și alarmare

• Refacerea drumului de coronament, a iluminatului și a căilor de acces

• Montarea de insule plutitoare pentru colectarea deșeurilor

• Crearea de facilități pentru migrarea naturală a speciilor acvatice
